市場的需求下對于變壓器制造技術有著變革的要求,而了解和掌握變壓器制造技術的發展和內容是這種變革的基礎。為了有效提升電力工程中各類電氣設備工作的可靠性與穩定性,其中的變壓器的性能就顯得極為重要。在現階段,
控制變壓器、R型變壓器在變壓器設備當中占有非常大的比重,并且在其中發揮著不可或缺的關鍵作用。
那么變壓器應該如何安裝呢?安裝流程幾注意事項你知道嗎?今天R型變壓器廠家—旗正電氣和大家講解一下。

變壓器安裝施工時應嚴格按照《電氣裝置安裝工程電力變壓器施工及驗收規范》GBJ148-2010的規定進行。
工藝流程:設備點件檢查→設備二次搬運→設備安裝→附件安裝→交接試驗→送電前檢查→驗收送電運行。

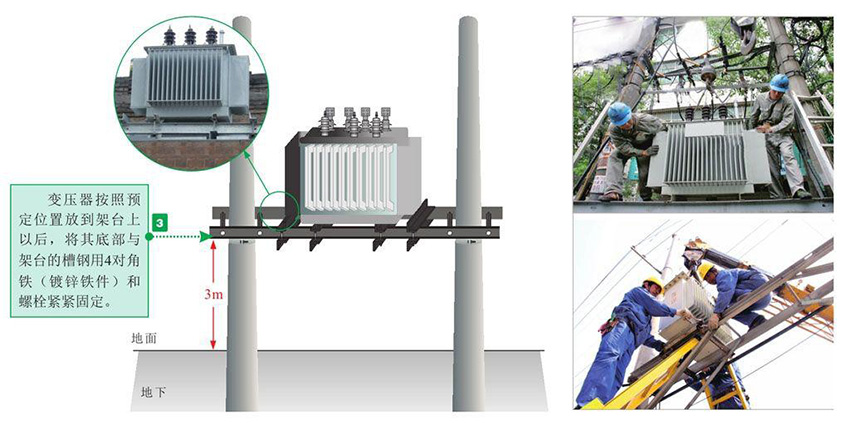

具體施工方法:先將變壓器外罩拆除,設備就位采用3t叉車托運的方式,必要時需要將門口拆除擴大保證叉車能夠進入。設備就位后,將各附件按制造廠說明書的要求進行安裝,設備就位方向和離墻尺寸應與圖紙相符。變壓器底座與基礎槽鋼和預留接地扁鐵可靠焊接接地。變壓器的中性點接地用185mm2或240mm平放絕緣銅導線連接,宜做一個可拆卸的連接點。變壓器安裝完畢后,必須進行交接試驗,試驗標準應符合規范和供電部門的要求。設備試運行前應做全面的檢查,各種標示牌已掛好,變壓器室門已裝鎖。確認符合試運行條件時方可投入運行。
變壓器的試送電運行:變壓器第一次投入時,可全壓沖擊合閘,沖擊合閘時由高壓側投入。變壓器第一次受電后,持續時間不應少于10min,無異常情況。變壓器應進行3-~5次全壓沖擊合閘,無異常情況,保護無誤動作,對相序無誤,方可帶電運行。變壓器空載運行24h,無異常情況,方可投入負荷運行。變壓器從開始帶電起,24h無異常情況,可視為合格,并辦理移交手續。
關于變壓器的安裝流程及注意事項要是你有別的問題也可以電話咨詢旗正電氣公司
